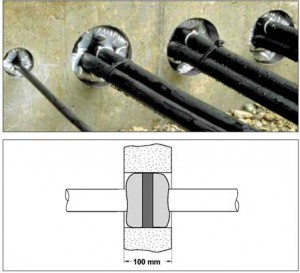

Проходы кабелей через стены и перекрытия. Места прохода кабелей через перекрытия, стены, огнестойкие перегородки в кабельных туннелях подлежат тщательной заделке негорючим материалом, при этом уплотнение выполняется и вокруг кабелей, проходящих сквозь патрубки. Это является одной из необходимых мер, препятствующих распространению пожаров в кабельных сетях и проникновению воды в здание через трубы.
Нормированные расстояния. В ПУЭ определены наименьшие допустимые расстояния между прокладываемым кабелем и другими кабелями, фундаментами зданий, зелеными насаждениями, трубопроводами с горючей жидкостью, теплопроводами, кабелями связи, электрифицированными и не электрифицированными железными дорогами, трамвайными рельсами как при параллельном их расположении, так и при пересечениях с ними. В ПУЭ также предусмотрены меры защиты при сближениях с указанными устройствами.
Эти ограничения установлены для того, чтобы создать нормальные условия для эксплуатации кабелей и свести к минимуму вредное влияние всякого рода устройств на кабель. Если речь идет о трубопроводах, то минимально допустимое сближение при параллельной прокладке 1 м необходимо для того, чтобы при раскопках, связанных с ремонтом трубопровода, не был поврежден кабель. Для теплопровода указанное сближение составляет 2 м, чтобы довести до минимума вредное влияние тепла, выделяемого теплопроводом, на условия охлаждения кабеля. Трамвай, электрифицированные железные дороги, линии метрополитена являются источником распространения в земле блуждающих токов, которые при отсутствии надлежащей защиты разрушающе действуют на броню и металлическую оболочку кабеля. Поэтому к таким сооружениям допустимое сближение составляет уже 10 м или, если это расстояние необходимо уменьшить, кабели прокладывают в изолирующих трубах (например, асбоцементные, пропитанные гудроном или битумом). Таким образом, каждое ограничение при сближениях и пересечениях имеет свое обоснование и должно быть соблюдено при прокладке кабелей.
Индустриальная заготовка кабелей. В последнее время разработан и внедрен в ряде монтажных организаций метод предварительной заготовки в мастерских мерных отрезков бронированных кабелей. На технологической механизированной линии производится перемотка кабеля с заводского барабана на специальный инвентарный барабан с отмериванием нужной длины на кабельном счетчике; резка кабеля и монтаж концевых заделок и муфт. Заготовленные отрезки кабелей испытывают повышенным напряжением, производят маркировку и расцветку жил кабеля, и кабель в инвентарном барабане доставляют на объект для прокладки на подготовленной трассе.
Основным элементом технологической линии, является инвентарный кабельный барабан с электроприводом, а также счетное устройство, с помощью которых механизируют процесс отмеривания и перемотки кабелей. Инвентарный барабан состоит из сварного каркаса, внутри которого размещен вращающийся барабан. На боковых щеках вращающегося барабана предусмотрены конструкции для крепления соединительных муфт и концевых заделок. Электропривод соединен с барабаном шарнирным валом. Мерное устройство со счетчиком типа СК-1 состоит из рамы и подвижного штатива. На раме установлены направляющие ролики и медный диск, соединенный с кабельным счетчиком. Мерный диск, перемещаясь поперечно на направляющих шпильках, обеспечивает укладку кабеля виток к витку. Подъем барабана с Кабелем производят кабельным домкратом. На стенде механизированы и другие монтажные операции: скругление секторных жил, опрессование наконечников и гильз (пресс ПГЭП), сварка и пайка пропан-бутановыми горелками, резка кабеля станционарным кабельным ножом с ручным приводом, маркировка пластмассовых бирок специальным приспособлением и др.
Индустриальная заготовка кабелей сокращает отходы кабеля и в целом трудозатраты, сокращает сроки монтажа и улучшает качество монтажа кабельных муфт и заделок.
