Схема производства работ. Заменяемую деталь (распорку, раскос и т. п.) спускают с опоры, а новую деталь поднимают на опору при помощи двух бесконечных канатов или обычных канатов (хлопчатобумажных или капроновых) и блоков.
Состав бригады: производитель работ (бригадир), один монтер IV группы, один-два монтера-воздушника III группы.
Порядок работ
Укрепляют на стойках опоры верхние блоки бесконечных или обычных канатов на 0,5—1 м выше мест крепления сменяемой детали.
Крепят к сменяемой детали поводки бесконечных канатов или концы тяговых канатов и, натянув их, удаляют болты, скрепляющие сменяемую деталь со стойками и другими деталями опоры. Канаты натягиваются .вручную полиспастом или автомашиной.
Опускают сменяемую деталь на землю и проверяют соответствие новой детали сменяемой.
Поднимают новую деталь на опору и закрепляют ее.
Замена пасынков на линиях 35—220 кв

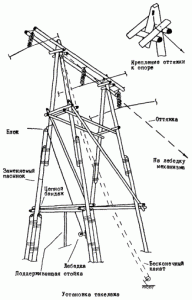

Схема производства работ. Перед заменой пасынка обеспечивается устойчивость опоры путем перевода нагрузки, которую воспринимает заменяемый пасынок, на телескопическую часть вышки или вспомогательную стойку путем вывешивания вагой стойки, у которой заменяется пасынок, или опирания этой стойки на подкладки.
После принятия мер по сохранению устойчивости опоры производятся удаление старого и установка нового пасынка (деревянного или железобетонного). Это производятся с применением автомашины, телескопической вышки, линейной машины, крана, трактора и т. п. или ручным способом с применением тягового механизма. Удаление старого может быть как с откопкой, так и без откопки грунта.
Состав бригады: при замене пасынков длиной до 6,5 м — производитель работ (бригадир), монтер-воздушник III группы, монтер II группы; при замене пасынков длиной 6,5 м и более — производитель работ (бригадир), монтер IV группы, один или два монтера III группы.
